如何追踪在 Jira 状态之间反复流转的单个工作项

当一个 Jira 工作项在 Input Required、In Progress 和 QA 之间反复移动时,先不要把每次返回都称为返工,也不必先把全部时间戳抄进表格。应先固定工作项范围、报表生成时刻、Calendar 和历史窗口,再查看每次状态停留与有方向的流转;最后回到该工作项的 Activity 区域,用 History 中的关键工作流移动核对结论。

StatusPath Reports 2.5.0 可以缩短中间的重建过程:在主报表页面运行 Time in Status,使用工作项键旁的查看状态旅程(View status journey)操作,分别读取裁剪后的“所选报表状态贡献”和标记为完整历史(Full history)的状态时间线与历史路径图。两部分回答的问题不同,数值不应被强行对齐。

先明确要判断什么

本例调查合成工作项 NOVA-420。团队想知道它的延误更接近以下哪种情况:

  • 一次特别长的等待;
  • 多次返回同一阶段;
  • 需要进一步核查的交接模式。

这三个判断需要不同证据。状态区间说明等待发生在何时;有向路径和重复次数说明工作项如何移动;流转操作者只说明谁提交了 Jira 状态变更,不能代替 Assignee 历史、实际工作投入或延误责任。

Atlassian 说明,工作项的 Activity 区域可以筛选 History,其中包括字段编辑和工作流移动。本文只把该 History 用作核对关键状态变更的来源,不把 Status Journey 称为原始 Jira History,也不声称 History 本身会自动计算逐段时长或重复路径。

固定 NOVA-420 的调查边界

这是一组不含客户数据的合成复现数据。本文截图展示的是当前本地 StatusPath 构建中的 Report Center 流程与界面输出,后文再用人工台账验算数字;它们不是仿制的 Jira 原生界面,也不证明某个 Marketplace 租户与本地构建完全一致。主报表配置为:

设置 本例值
入口 主报表页面(Report Center)→ Time in Status
工作项范围 project = NOVA AND key in (NOVA-420, NOVA-421, NOVA-422) ORDER BY key ASC
目标工作项 NOVA-420
Calendar 24×7 elapsed time
时区 UTC
Format Decimal Hours
Trim History 2026-07-14 至 2026-07-15
报表生成时刻 2026-07-15 17:00 UTC

先用两张配置证据把 Calendar、时区和时长单位固定下来:

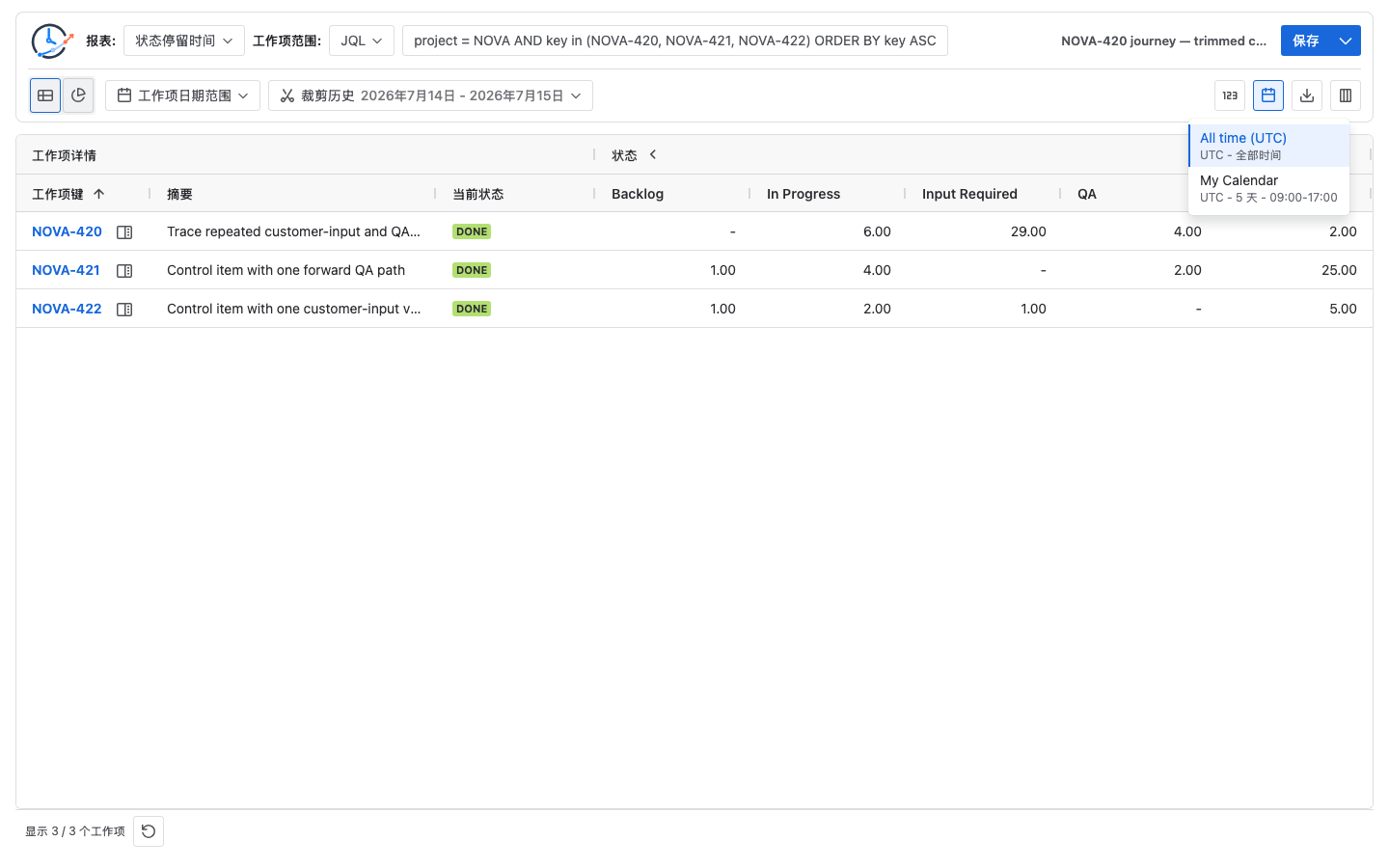

StatusPath 工作日历菜单为 NOVA 状态旅程报表选择 All time UTC Calendar
All time (UTC) 表示本例按 24×7 计算,并明确固定了合成数据使用的 Calendar 时区。

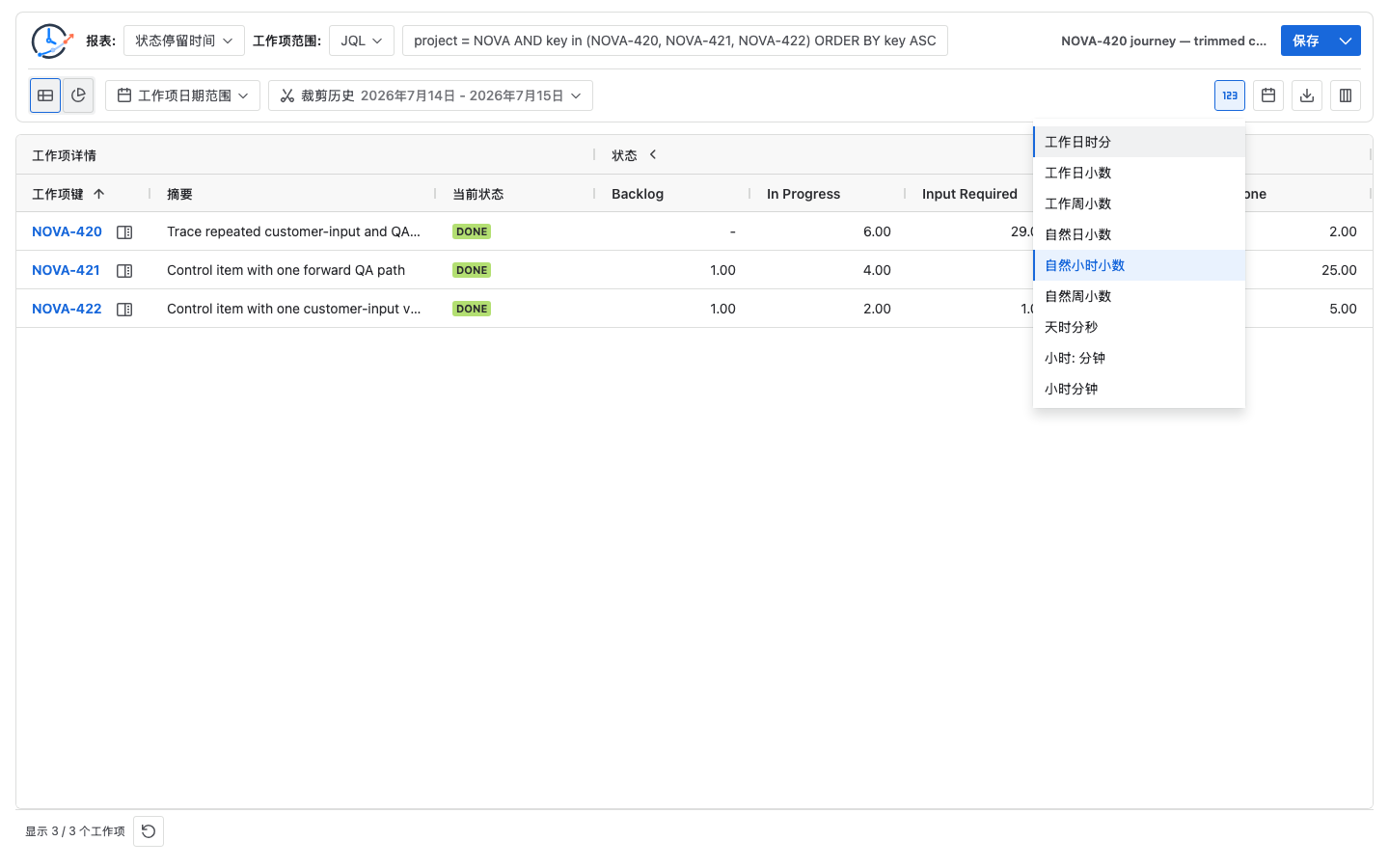

StatusPath 格式菜单为 NOVA 状态旅程报表选择自然小时小数
自然小时小数让报表行、贡献卡、时间线区间和路径节点使用同一可见单位。

NOVA-421 和 NOVA-422 是控制项;调查对象仍是 NOVA-420。JQL 固定报表总体,Trim History 则裁剪已选工作项参与报表计算的历史。它们不能互相替代。

第一步:先读 41 小时的报表贡献

运行 Time in Status 后,NOVA-420 行只显示从 7 月 14 日 00:00 UTC 开始、截至报表生成时刻落入裁剪窗口的贡献:

Backlog       = —
In Progress   = 3h + 3h = 6h
Input Required = 10h + 19h = 29h
QA            = 2h + 2h = 4h
Done          = 2h

报表贡献合计 = 6h + 29h + 4h + 2h = 41h

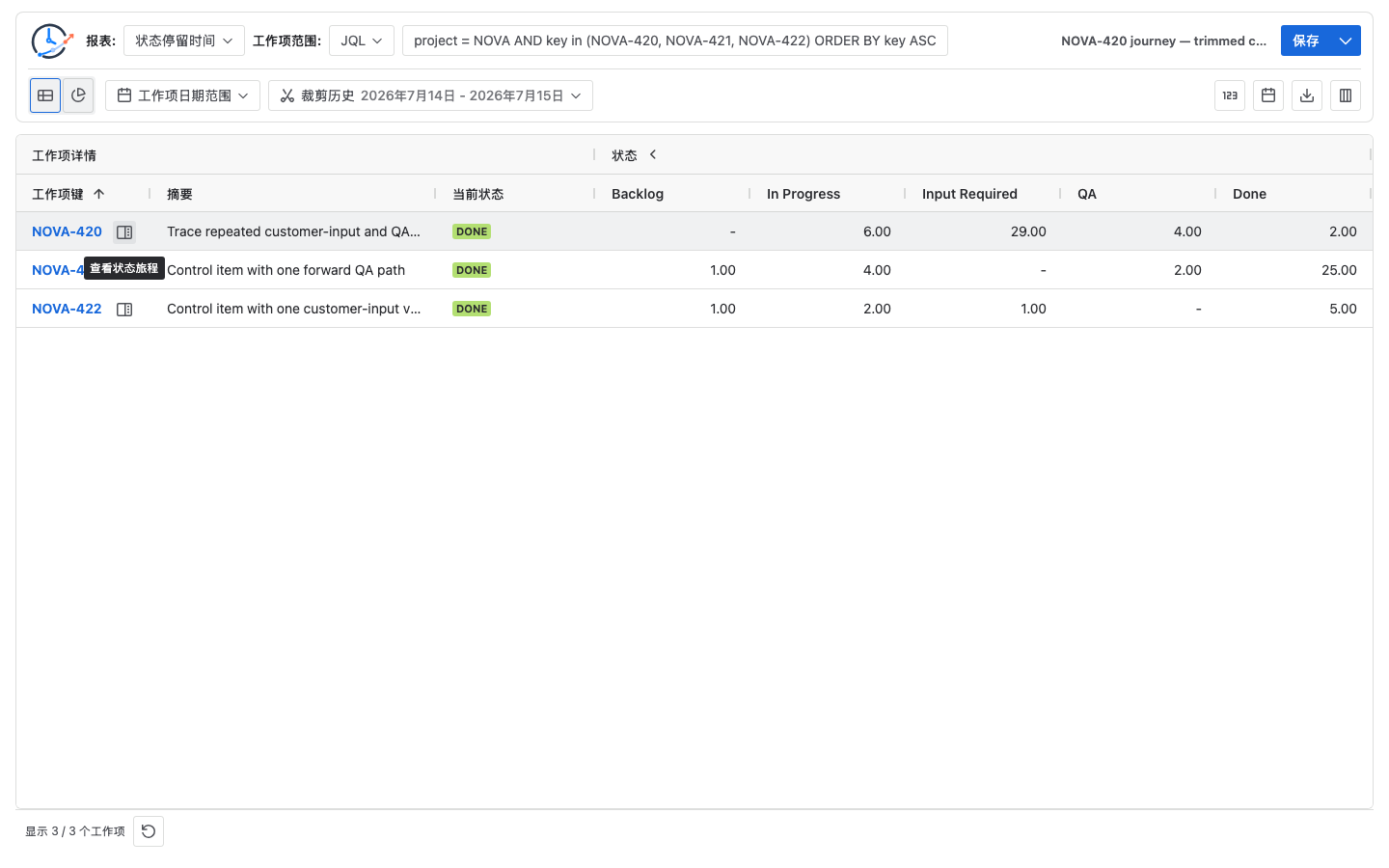

StatusPath Time in Status 表格显示 NOVA-420 的 6、29、4、2 小时结果和查看状态旅程提示
Trim History 从 7 月 14 日开始计算,NOVA-420 的可见状态贡献合计为 41 小时;提示文字标明了下一步使用的行级状态旅程入口。

第一段 Input Required 从 7 月 13 日 14:00 持续到 7 月 14 日 10:00,共 20 小时,但窗口只保留其中 7 月 14 日 00:00 之后的 10 小时。Backlog 的 1 小时和第一次 In Progress 的 4 小时都在窗口之前,所以不进入 41 小时。

这个表格回答的是“该工作项对所选报表窗口贡献了多少计算时长”,不是“它的完整状态路径有多长”。

第二步:打开九段完整状态时间线

在 NOVA-420 工作项键旁使用状态旅程操作,而不是点击用于打开 Jira 工作项的 Key 链接。完整 Journey 会保留报表贡献,同时把状态时间线标记为完整历史。

本地产品复现显示九个状态区间:

开始时间(UTC) 状态 退出该段的事件 时长 进入该段的流转操作者
7 月 13 日 09:00 Backlog Backlog → In Progress 1h —
7 月 13 日 10:00 In Progress In Progress → Input Required 4h Ana Ruiz
7 月 13 日 14:00 Input Required Input Required → In Progress 20h Ben Lee
7 月 14 日 10:00 In Progress In Progress → QA 3h Maya Patel
7 月 14 日 13:00 QA QA → Input Required 2h Ben Lee
7 月 14 日 15:00 Input Required Input Required → In Progress 19h Priya Shah
7 月 15 日 10:00 In Progress In Progress → QA 3h Sofia Chen
7 月 15 日 13:00 QA QA → Done 2h Ben Lee
7 月 15 日 15:00 Done 7 月 15 日 17:00 生成报表 2h Priya Shah

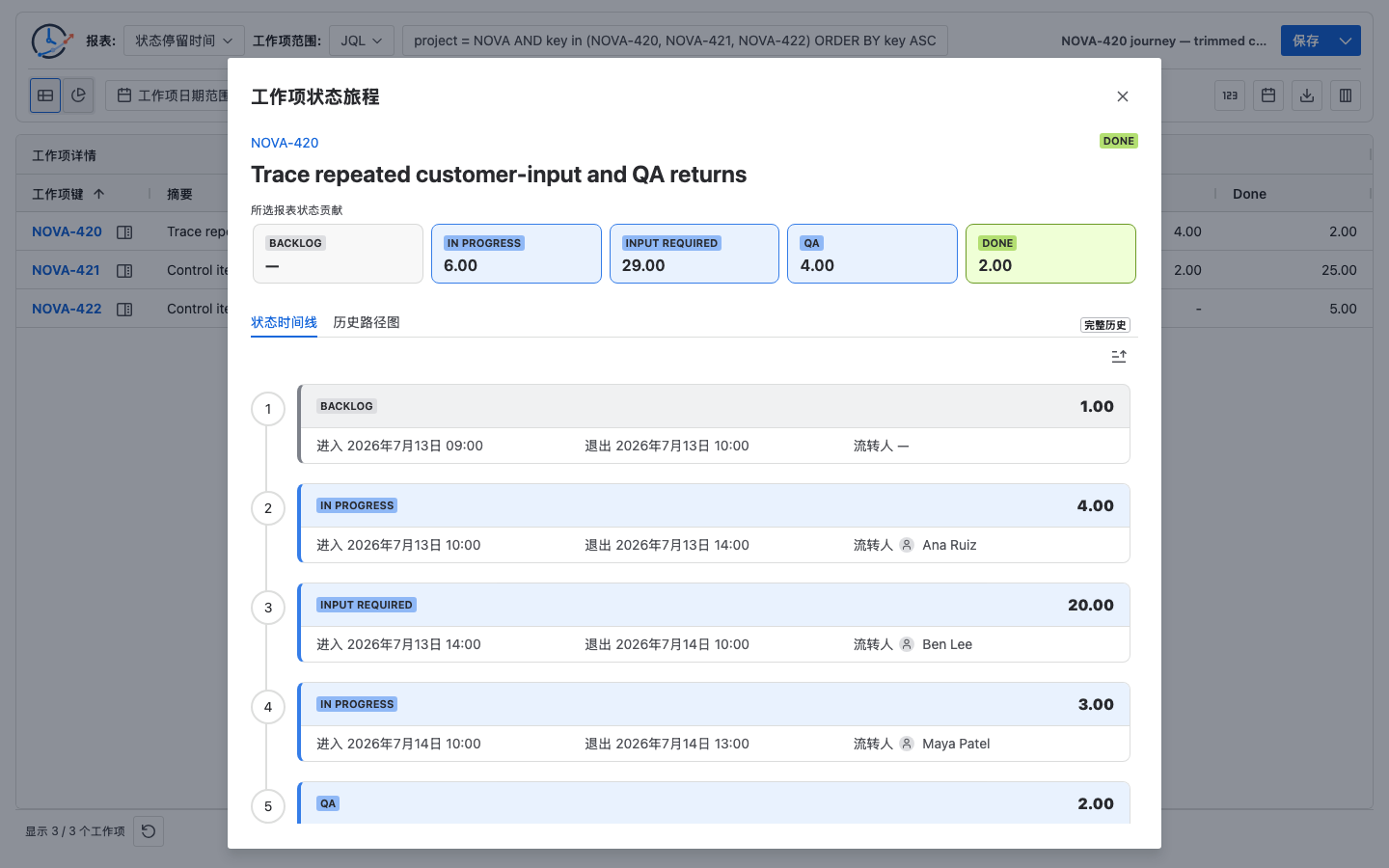

NOVA-420 完整历史时间线顶部显示初始 Backlog 和前四次状态移动
完整历史顶部显示裁剪窗口之前的 Backlog、第一次 In Progress 和 Input Required,并把初始段流转人显示为破折号。

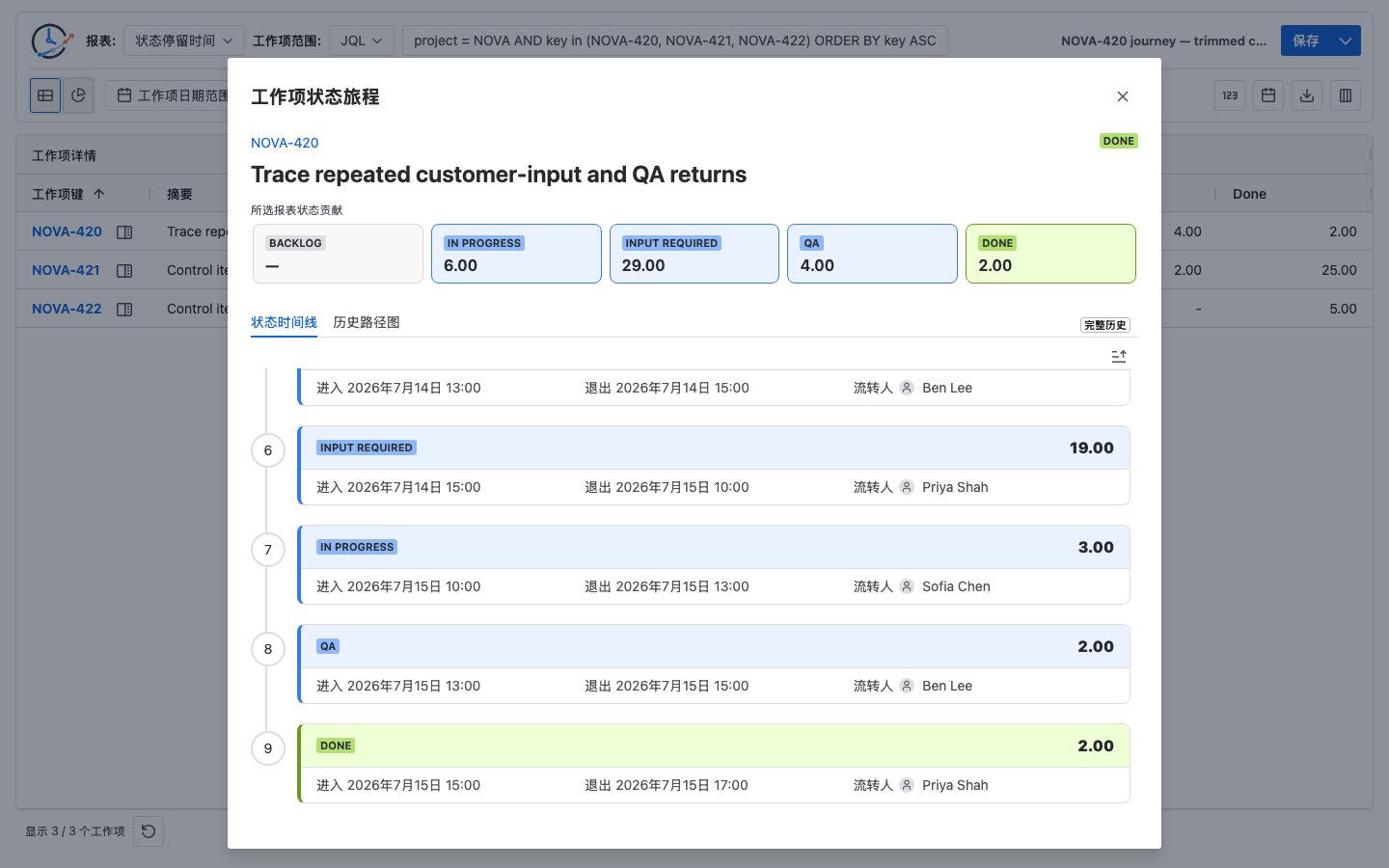

NOVA-420 完整历史时间线后半段显示第六至第九个区间以及第五段结尾
后半段继续显示第二次 Input Required、In Progress 和 QA,直至 Done,从而补全九段状态顺序。

逐状态相加后,完整历史为:

Backlog        = 1h
In Progress    = 4h + 3h + 3h = 10h
Input Required = 20h + 19h = 39h
QA             = 2h + 2h = 4h
Done           = 2h

完整历史合计 = 1h + 10h + 39h + 4h + 2h = 56h

因此,56h - 41h = 15h 的差异可以完全追溯到裁剪起点之前的 1h Backlog + 4h In Progress + 10h Input Required。这不是产品故障,而是两个历史边界回答了不同问题。

这里的完整历史仍有明确边界:它表示当前可访问、截至报表生成时刻的状态历史不再按源报表的 Trim History 裁剪;它不包含未来变化,也不绕过 Jira 权限。显示时长仍使用本例的 24×7 Calendar 和 Decimal Hours 计算,并不是未经计算的原始时间戳列表。

第三步:用历史路径图确认重复方向

时间线保留九个区间,历史路径图则把相同状态合并成五个节点。节点累计值为:

Backlog        = 1h
In Progress    = 10h
Input Required = 39h
QA             = 4h
Done           = 2h

八次状态移动中,有两个方向各发生两次:

Input Required → In Progress = 2
In Progress → QA              = 2

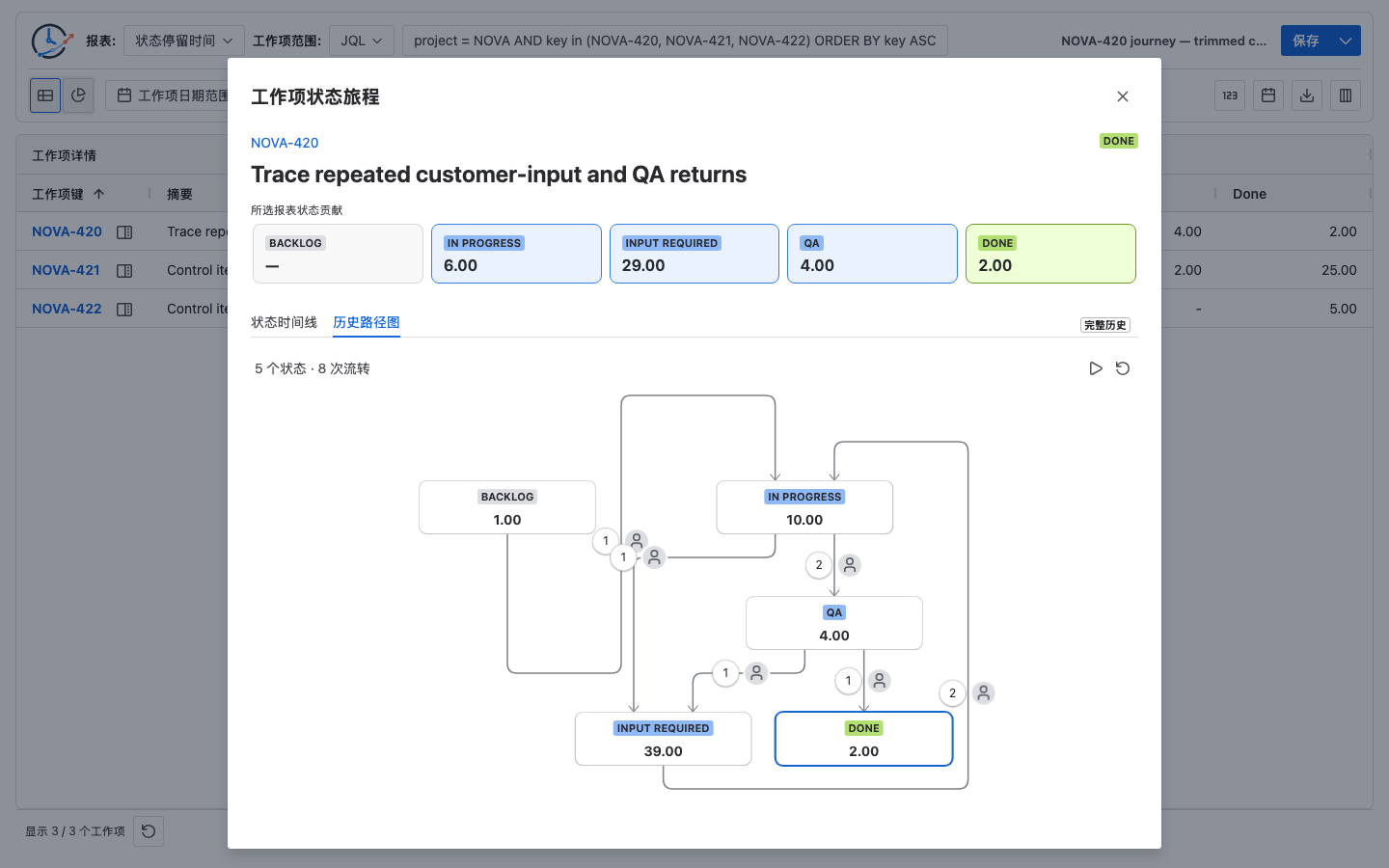

NOVA-420 完整历史路径图显示五个状态节点和两条重复两次的有向路径
历史路径图把九段时间线折叠为五个累计节点;Input Required → In Progress 与 In Progress → QA 的连线计数均为 2,并可暂停或重播事件顺序。

暂停与重播可以帮助按事件顺序跟随路径,但图中的连线计数只证明发生了重复移动。Atlassian 当前文档说明,Jira workflow 由状态和流转组成,并且流转是单向的;要从 A 移到 B 后再返回,需要支持两个方向的流转。

“方向与次数”仍不等于“业务原因”。Input Required → In Progress 可能表示信息已经补齐,也可能对应其他团队约定;QA → Input Required 也不能单凭图形自动归类为返工。需要团队先为明确的 From → To 路径写下分类规则,再检查上下文。

第四步:用 Jira History 核对决定性事件

NOVA-420 是合成复现数据,不应被包装成真实 Jira 客户工作项。在真实调查中,应在准备调整工作流或升级问题之前,打开目标工作项的 Activity 区域并筛选 History。若要把本例装载到测试 Jira 做同等核对,则应检查以下决定性状态移动:

  1. 两次 Input Required → In Progress 是否确实出现在预期时间;
  2. 两次 In Progress → QA 是否对应路径图中的计数;
  3. QA → Input Required 前后是否存在解释返回原因的字段或团队记录;
  4. History 实际显示的变更用户是否与 Journey 中相应区间的流转操作者一致。

Atlassian 官方页面支持“History 包含字段编辑和工作流移动”这一窄结论。它没有在该页面中承诺 StatusPath 式的逐段时长、累计节点或播放视图。因此,本文把 Jira History 用于核对关键变更,不把它与计算后的 Journey 互相替代。

这条路径能够支持什么结论

调查问题 应查看的证据 NOVA-420 能说明什么 不能据此说明什么
是否有一次长等待? 时间线中的单次区间 两段 Input Required 分别为 20h 和 19h 等待的原因或责任人
是否反复返回? 有向连线及次数 Input Required → In Progress 和 In Progress → QA 均为 2 每次返回都属于返工
是否存在交接问题? actor 线索,再结合 History 中的 Assignee 变更与上下文 多个账号提交了状态变更,值得继续核查 actor 就是负责人,或其造成了延误
窗口结果为何较小? 报表贡献与完整历史对比 41h 与 56h 的 15h 差异来自 Trim History 产品遗漏了 15h

就这组证据而言,可以确认 NOVA-420 同时存在两段接近 20 小时的 Input Required 等待和重复的有向移动。仅凭 Journey 仍不能确认根因、责任归属或团队定义下的返工。

七个必须保留的解释边界

  1. 报表贡献不是完整历史。 贡献卡和 Time in Status 行遵循报表总体、所选状态、Calendar 与 Trim History;状态时间线和历史路径图不应用该 Trim History 范围。
  2. 完整历史也不是无限历史。 它只覆盖当前可访问的数据并截至报表生成时刻,权限或 changelog 可用性仍可能限制内容。
  3. actor 不是 Assignee。 Journey 显示的是 Jira 状态 changelog 的变更账号,可能对应用户、自动化或 app;它不是实际劳动者、延误责任人或当前负责人。
  4. 初始段没有进入流转人。 Backlog 是模型中的首段,没有更早的状态变更事件,因此 — 是预期结果。
  5. 路径图不是历史工作流配置档案。 它把已加载的 Jira 状态历史与可用时取得的当前工作流状态元数据结合起来;不能据此证明事件发生当天的工作流定义与今天完全相同。
  6. 重复或返回的边不是自动返工。 线和次数只证明移动;业务分类必须使用团队书面定义和 Jira 上下文。
  7. 状态累计时长不是最新一次访问年龄。 Input Required = 39h 来自 20h + 19h,不能直接解释为最近一次进入 Input Required 后已经等待 39 小时。

本 Guide 使用的是主报表页面 Time in Status 行旁的直接 Journey 操作,不把同一入口泛化到 Status Count 或 Transition Count 表格。各模块的完整入口与数据边界见工作项下探与状态旅程文档。
