如何查找 Jira 工作流瓶颈
查找 Jira 工作流瓶颈时,应识别工作持续堆积、且许多工作项反复停留过久的阶段,而不是只找耗时最长的单个工作项。先用 Jira 的累计流图观察堆积,再用各状态时长、贡献者数量、时间趋势和 Jira 历史核实。系统性瓶颈通常会在多项证据中同时出现。
哪些信号可以证明瓶颈?
瓶颈是到达速度与工作流阶段处理能力长期不匹配。可用证据包括:
- 累计流图中某个状态带持续变宽;
- 某状态在大量工作项中贡献较长时长;
- 可比时间段内,该状态时长持续偏高或上升;
- 多个工作项等待同一个交接、评审或决策;
- 重复退回让该阶段产生返工。
Atlassian 说明,累计流图中持续变宽的状态带通常表示瓶颈。图表依赖看板列映射,因此解释前要确认状态映射正确。Control Chart则可以补充周期时间、滚动平均、波动和异常值证据;这里引用的 Control Chart 文档适用于公司管理的空间,因此应先确认当前 Jira 空间是否提供该报表。
真实 Jira 场景:系统性 Review 延迟与一个 QA 异常值
一个交付范围包含 20 个工作项。19 个进入过 In Review,1 个跳过。将 My Calendar 设为 UTC 工作日 09:00–17:00、将 Format 设为 Days 后,Review 合计 7d 22h(190 小时)。只有 1 个工作项进入 QA,在相同设置下停留 1d 8h(32 小时)。
In Review 平均值 = 7d 22h(190h)÷ 19 个贡献者 = 10h
QA 平均值 = 1d 8h(32h)÷ 1 个贡献者 = 1d 8h
QA 平均值更大,但只由一个工作项产生;In Review 影响 20 个工作项中的 19 个,因此更像系统性瓶颈。QA 异常值仍应单独检查,同时调查 Review 的处理能力、批量交付、所有权和验收标准。


可重复的瓶颈分析流程
1. 定义稳定的 Jira 范围
选择 Project、Filter、JQL、Sprint 或 Epic,并明确总体是期间创建、更新还是解决的工作项。Atlassian 的报表概览将累计流图用于识别潜在瓶颈,将 Control Chart 用于观察周期时间。
2. 在 Jira 中检查流动堆积
打开看板的累计流图,寻找随时间变宽的状态带,而不是一天的尖峰,并确认看板列能够代表团队实际要测量的阶段。

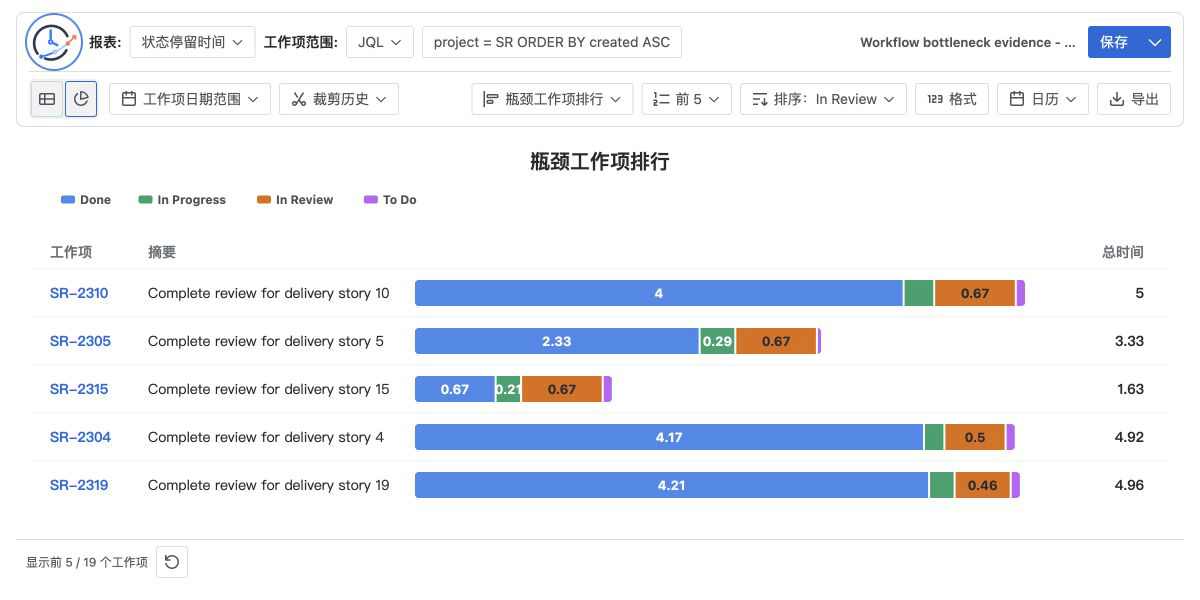

3. 对相同总体运行 Time in Status

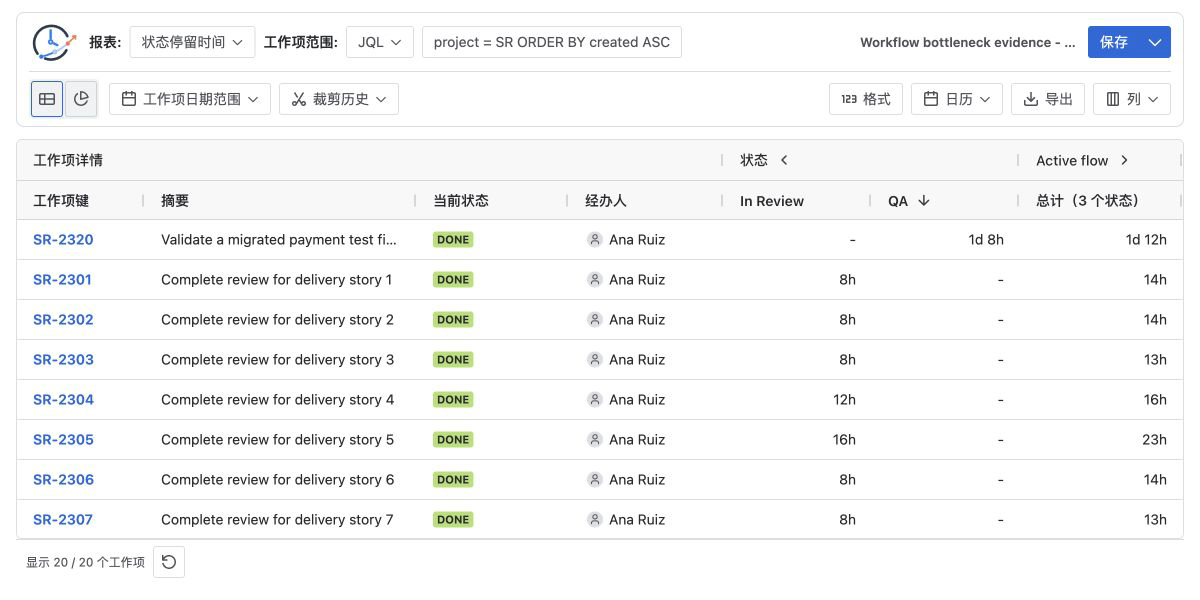

在 StatusPath Reports 中使用相同范围,选择疑似状态,并记录历史窗口、Calendar 和 Format,然后按相关时长列排序。报表设置与范围解释了工作项选择与裁剪历史的差别。
4. 同时比较覆盖率、平均值和异常值
确认每个状态有多少贡献工作项。使用 Average Time in Status比较状态时,应保持贡献者数量可见,并在做团队级结论前检查长时长明细。

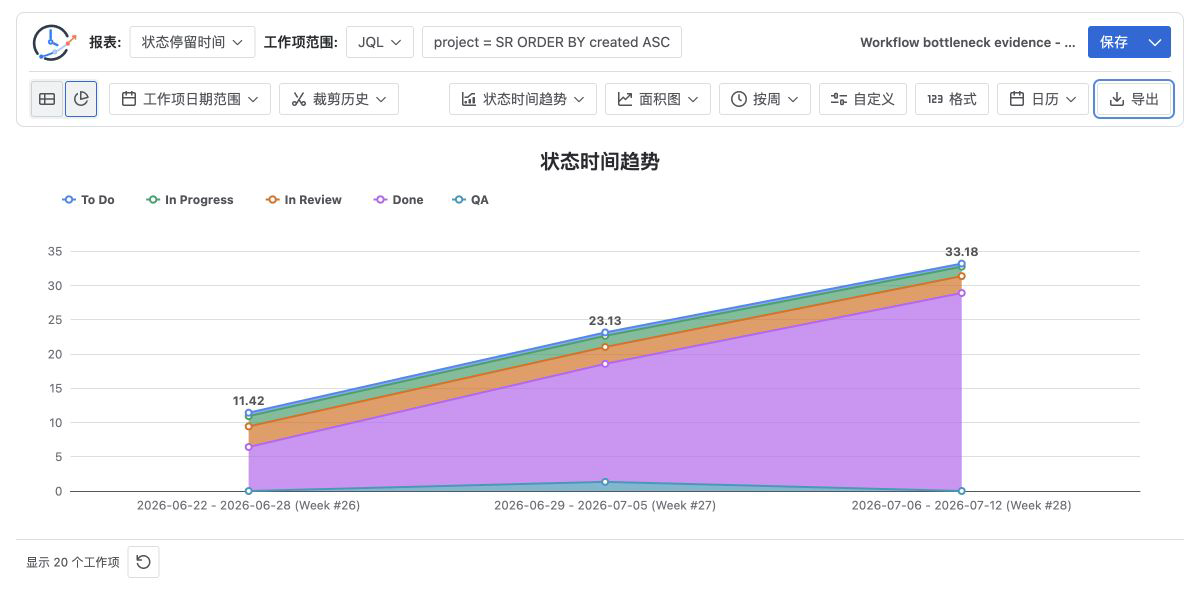

5. 检查趋势
切换到状态时间趋势并使用可比时间间隔。单个高峰可能来自一次发布、故障或导入数据;连续多个时间段偏高,证据更强。

6. 在 Jira 历史中验证并测试改进
分别打开快速、典型和缓慢工作项,确认 Jira History 中的转换。随后提出明确假设,例如评审能力不足、工作批量到达、所有权不清或反复退回。只调整一个政策或能力约束,并用相同定义比较后续时间段。
常见错误
把最长工作项直接称为瓶颈
单个异常值可能只是特殊情况。瓶颈是重复出现的系统模式,应比较覆盖率、分布和趋势。
比较状态总时长却不看贡献者数量
总时长大可能只是因为工作项更多;单个工作项形成的高平均值也不稳定。应同时展示数量和时长。
混用自然时间和工作时间
相同 Jira 历史可以因为日历不同而得到不同结果。应记录时区、工作时间、节假日和格式,详见如何排除周末。
如果分析范围是 Scrum Sprint,请使用 Sprint 工作流分析指南把 Board Filter、完成情况和工作流历史窗口放在一起核查。
使用不一致的范围或历史窗口
“本 Sprint 解决的工作项”和“本 Sprint 内发生的历史”是两个定义。不要混淆工作项选择和裁剪历史。
把返工当作等待时间
长评审可能来自排队,反复退回则可能是返工。使用 Status Count 和 Transition Count区分两者。
常见问题
哪个 Jira 报表最适合查瓶颈?
先用累计流图观察工作堆积,再用 Control Chart 观察周期时间波动;需要工作项和状态级明细时,再补充各状态时长报表。
平均值最高的状态一定是瓶颈吗?
不一定。还要检查贡献者数量、异常值、在制品堆积和时间上的持续性。
是否应该包含 Done?
分析交付流动时通常应排除终态年龄,因为它可能持续增长却不代表活跃流程延迟。只有在问题定义明确时才纳入。
需要多少数据才够?
没有通用阈值。应使用稳定且有代表性的时间段并展示样本量,小分组只能作为调查线索,不能直接当作证明。
瓶颈和返工会同时发生吗?
会。评审阶段可能既有排队又有重复退回。时长反映等待或处理时间,转换计数反映循环。
相关指南
- 如何查找 Jira 中状态累计时长最长的工作项
- 如何计算 Jira Cloud 中的状态停留时间
- 如何在 Jira 中发现代码评审瓶颈
- 如何分析 Jira 中的 QA 或测试阶段瓶颈
- 如何分析 Jira 返工
- 如何使用 Dashboard Gadget 监控 Jira 工作流瓶颈
- 如何比较不同 Jira 团队的 Average Time in Status
- Jira 工作流评审清单
- 面向管理层的 Jira 每周工作流报告示例
把怀疑转化为可检验的工作流改进
StatusPath Reports 可以组合逐工作项状态时长、分组平均、瓶颈图、趋势、日历、Saved Reports 和导出。先建立可复核的证据,再到 Jira 中验证相关工作项,最后调整工作流。
在 Atlassian Marketplace 试用 StatusPath Reports,用可重复的报表配置调查 Jira 工作流延迟。
